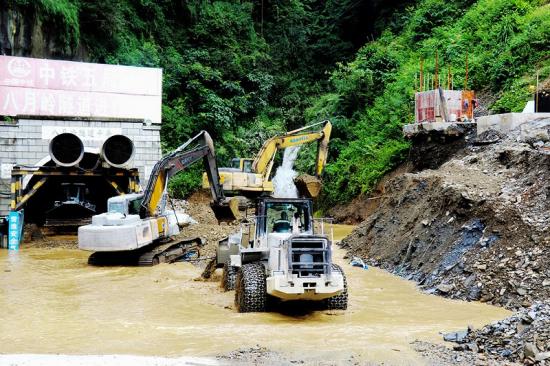

图为八月岭隧道进口平导洞口遭泥石流堵塞
8月2日17时,位于四川小凉山深处,一公司成昆铁路项目管段遭受大暴雨引发山洪泥石流。
不到半小时,暴雨量达100毫米以上,紧接着河水暴涨,上游水库溃坝,道路边坡塌方,八月岭隧道进口平导洞口遭泥石流堵塞,经理部驻地、桥工队驻地受到威胁,通往项目5个作业队的交通道路全部中断……
面对险情,项目部立即启动防汛应急预案,领导班子分工协作,全力开展自救工作。
“官料河上游金河电站水库溃坝,要立即撤离。”深夜11时9分,项目党工委副书记鲍红接到地方政府紧急电话,水库距项目驻地45公里,时间非常紧急。鲍红立即与常务副经理李映群简短沟通,强调首要确保人员和设备安全。
项目部防洪防汛领导小组迅速作出应急响应,要求人员、重要设备在一个小时内撤至安全地带。沿河各单位在接到撤离通知后,迅速组织人员和设备紧急撤离。
加工中心来电,已经安全撤离至2号横洞驻地。出渣班来电,已经安全的撤至三队驻地。临时搅拌站来电,已经安全撤至三队驻地。桥工队官料河两台大型混凝土输送泵安全撤至高处,人员撤至3号搅拌站。各单位在洪峰到来之前全部完成了撤离工作。
次日凌晨7点30分,大雨依然。防洪防汛领导小组分头加强危险区域的巡查、值守和疏导,清理统计和保险公司索赔工作,做好公路便道协调抢修和材料保供工作,保障搅拌站正常运转和供电设施和机械设备的恢复工作。
中午11时,在降雨减小后,各单位迅速组织机械、人员投入到道路疏通、洞口清淤、电力恢复抢险施工中,各项工作有条不紊地进行着……
4日下午17时30分,清淤工作完成;18时八月岭隧道洞内全部恢复通电,泥石流损坏的通风机控制柜正在抽调和购置,其余工点均恢复了生产。
在这场连续2天的大暴雨中,项目部迅速开展抢险救援工作,采取有效措施,最大限度降低了财产损失,无人员伤亡和物资受损,灾后第三天就恢复了施工生产和员工的正常生活。 (鲍红 王胜兰)
